平急两用设施的转换机制设计

2026-10-04 慕飞鸿 保供应急与平急两用设施 阅读 49 评论 0
农产品流通研究|六、主体与运营 | 2、保供与应急| 84 保供应急与平急两用设施 |
平急两用设施的转换机制,指的是设施在平时状态与急时状态之间切换的一套规则。2023 年 7 月,国务院办公厅印发《关于积极稳步推进超大特大城市「平急两用」公共基础设施建设的指导意见》(国办发〔2023〕24 号),把建设内容分为 4 类:旅游居住设施、医疗应急服务点、城郊大仓基地和配套设施。转换机制的核心,是把「平转急」与「急转平」两个方向的方案都写明,确定平时功能退场要求、急时功能完工条件、转换时限和启动主体。北京市印发的《公共服务设施嵌入「平急两用」功能设计指南(试行)》要求,项目设计要包含平时使用图纸、急时转换图纸,并编制平急转换设计专篇。

关键词 平急两用转换机制平转急急转平功能分区应急启用

关键数据
「平急两用」设施的 4 类建设内容
4类
国务院办公厅《关于积极稳步推进超大特大城市「平急两用」公共基础设施建设的指导意见》(国办发〔2023〕24 号)
平谷区开工仓储设施面积
287万平方米
人民网北京频道 2024 年 4 月报道
平谷区储备房间数
23278间
人民网北京频道 2024 年 4 月报道
第一批大城市项目总投资
1万亿元以上
中国政府网 2024 年 7 月
9 家银行授信审批项目数
300个以上
中国政府网 2024 年 7 月

一、平急两用公共基础设施的 4 类建设内容

2023 年 4 月,中共中央政治局会议提出推动「平急两用」公共基础设施建设。2023 年 7 月,国务院办公厅印发《关于积极稳步推进超大特大城市「平急两用」公共基础设施建设的指导意见》(国办发〔2023〕24 号),把建设内容分为 4 类:一是具有隔离功能的旅游居住设施,包括乡村集中连片民宿设施、山区旅游酒店设施、高速服务区周边旅居集散基地;二是医疗应急服务点;三是城郊大仓基地;四是服务以上 3 类项目的配套设施,包括医疗废物和污水处置设施、通信设施、垃圾污水处理设施等。

呼和浩特市发展改革委在答复咨询时明确,其余项目均不属于国家「平急两用」公共基础设施建设的范畴,属于 4 类范畴的项目可联系属地发展改革委对接,由属地发展改革委审核把关后录入国家平急两用项目库(呼和浩特市发展和改革委员会网站 2025 年 6 月)。

调整建议:转换机制的适用对象限定在这 4 类以内,不在范围内的设施不按「平急两用」项目申报和入库。

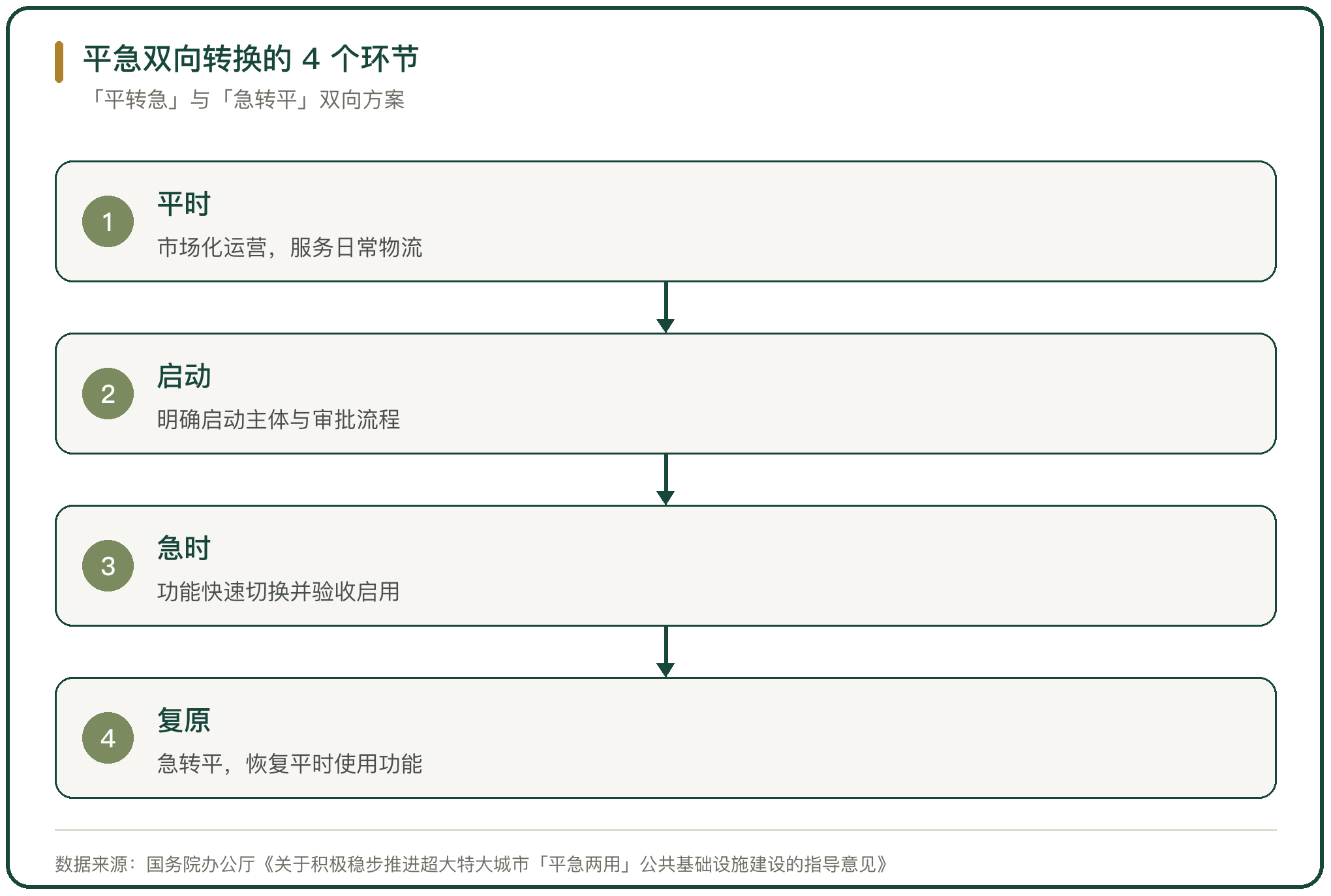

平急双向转换的 4 个环节

图 1 平急双向转换的 4 个环节

二、转换机制里的「平转急」方案

《城郊大仓基地建设实施方案》(发改经贸〔2023〕1813 号)要求制定城郊大仓基地平急转换工作预案,针对不同紧急情形明确应急响应程序、场内动线通道设计及改造方案、验收启用规则,完善生活物资中转作业、统计、信息发布等工作机制。

北京市印发的《公共服务设施嵌入「平急两用」功能设计指南(试行)》要求制定「平转急」方案,明确「平时」功能退场要求和「急时」功能完工条件,对转换过程中必要的工程措施提前做好施工组织设计,按照设施规模和使用状况,确定平急转换时限要求(北京市规划和自然资源委员会)。

调整建议:「平转急」方案要写清 3 件事:平时功能怎么退场、急时功能何时算完工、转换过程用哪些工程措施。

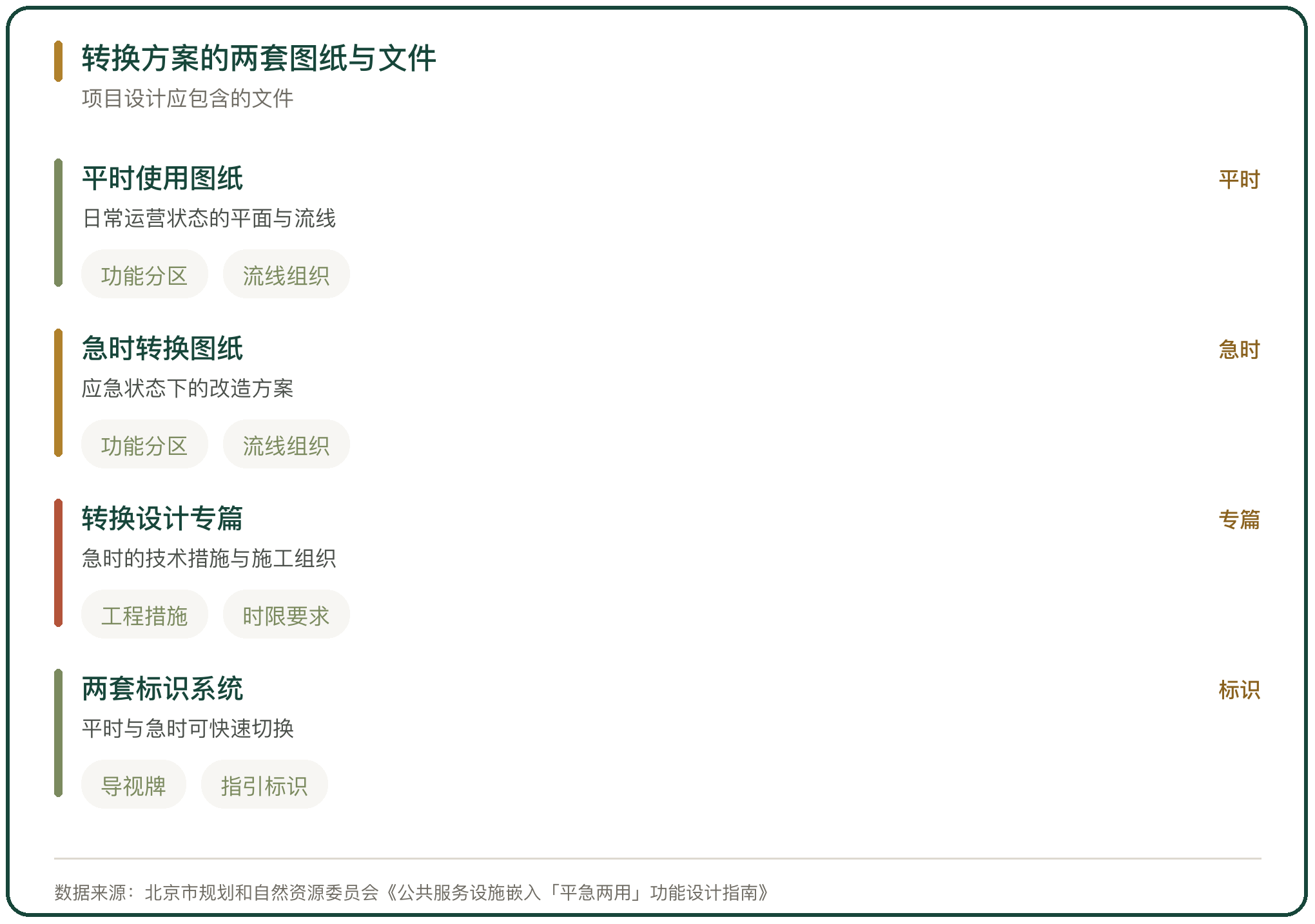

转换方案的两套图纸与文件

图 2 转换方案的两套图纸与文件

三、转换机制里的「急转平」方案

同一份北京市指南要求同时制定「急转平」方案,明确「急时」功能退场要求和「平时」功能复原条件,确保紧急情况下的快速转换及灾后功能快速恢复,避免二次建设浪费(北京市规划和自然资源委员会)。

永登县「平急两用」公共基础设施总体实施方案提出,针对每个「平急两用」公共基础设施制定并完善「平转急」方案,制订设施分布图和启用次序表,明确转换工作安排,确定「平时」功能退场要求和「急时」功能转换条件,按照设施规模大小和使用状况确定平急转换环节时限要求,同时制定「急转平」方案(永登县人民政府网站 2024 年 8 月)。

调整建议:「急转平」方案要与「平转急」方案成对编制,复原条件写成可检查的状态,避免转换后长期闲置。

四、转换的启动主体与审批流程

转换能否快,取决于启动主体和审批流程是否唯一。经济日报刊文提出,要明确启动主体、审批流程、现场指挥体系和部门分工,形成一条指挥链和一套移交流程,避免多头指挥和决策迟滞。深圳市明确规定避难场所的启用、运行和关闭要求,按照「属地负责、市应急部门统筹协调」的原则,并配套地方标准来规范平急转换、快速启用(经济日报)。

调整建议:启动主体按「属地负责、应急部门统筹」确定,把谁下指令、谁验收、谁宣布结束写成一张流程表。

五、转换时限与分级响应

转换时限要与设施规模和应急需求匹配。北京市指南要求按照设施规模和使用状况确定平急转换时限要求,平急转换的室内外导视牌标识应满足「平时」及「急时」两套使用场地导视牌标识要求(北京市规划和自然资源委员会)。

武汉市的建设指南要求城郊大仓基地物流仓储场地规模较大时宜设多个仓储单元,便于分级响应,各功能区宜预留扩展场地(武汉市自然资源和城乡建设局《武汉市城郊大仓基地「平急两用」建设指南(试行)》,2024 年 8 月)。

调整建议:时限按设施规模分档设定,规模大的基地拆成多个仓储单元分别设定转换目标,避免单点滞后拖慢整个基地。

六、两套标识系统与流线组织

北京市指南要求「平急两用」公共服务设施同时设置「平时」与「急时」两套标识系统,当转换成「急时」状态时便于立即启用、引导、管理,「平急转换」标识系统应明确标识人员进入、安置、转运、离开的流线和工作人员工作、巡视的流线,标识的色彩、尺寸及装置位置应具备高识别性(北京市规划和自然资源委员会)。

广东省「平急两用」公共基础设施建设设计指引(试行)也要求分别具备「平时」和「急时」两套标识系统,并在突发公共事件时可以快速转换,指引不同类别的人员进出所属区域(广东省住房和城乡建设厅,2024 年 7 月)。

调整建议:标识改造是转换里最容易被拖后的一项,把两套标识在平时一次制作、定点存放,急时按图换装。

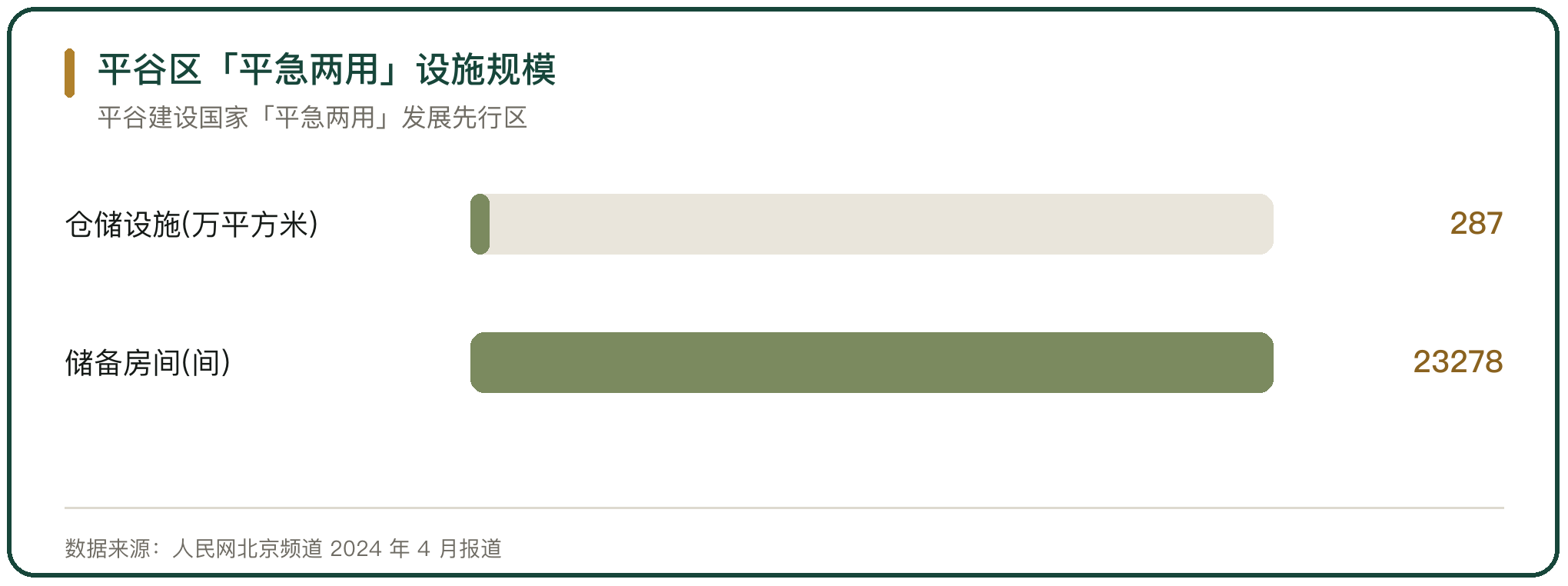

平谷区「平急两用」设施规模

图 3 平谷区「平急两用」设施规模

七、功能分区的改造要点

北京市指南要求平急转换后新增临时设施不应占用原有消防车道、消防救援场地,室内不应改变建筑原有防火分区划分及消防疏散路由(北京市规划和自然资源委员会)。

广东省的指引把急时功能分区写成了具体条款:旅游居住设施、医疗应急服务点、城郊大仓基地在急时均应严格执行「三区两通道」或「三区三通道」的划分要求,非管控区与管控区应分别独立设置人员出入口(广东省住房和城乡建设厅,2024 年 7 月)。武汉市的建设指南明确,城郊大仓基地急时货物流线应经过车辆消杀、检验检疫、货车甩挂、司机交换后进入内区储存场地(武汉市自然资源和城乡建设局《武汉市城郊大仓基地「平急两用」建设指南(试行)》,2024 年 8 月)。

调整建议:分区改造守住两条底线:不占用消防车道、不改动防火分区与疏散路由;人员出入口分开设置,货物流线单独走。

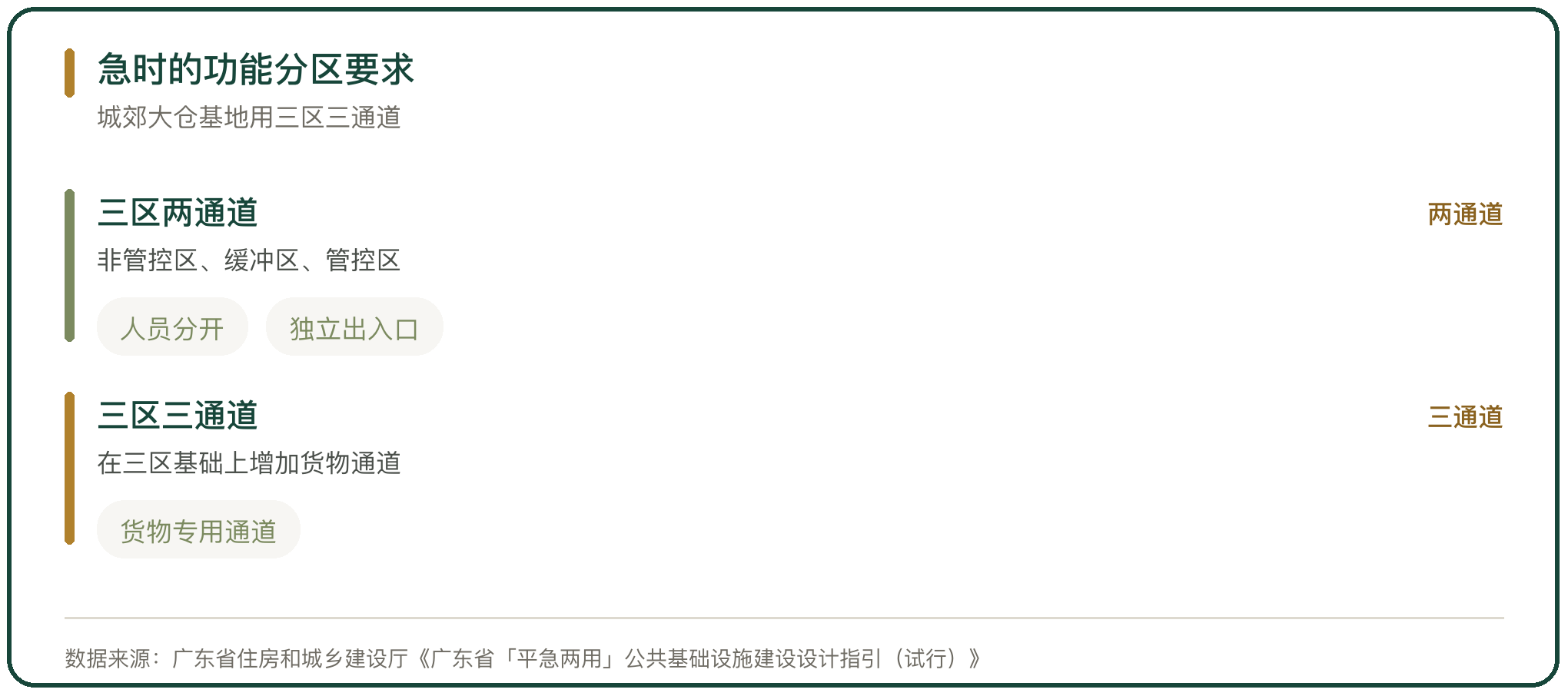

急时的功能分区要求

图 4 急时的功能分区要求

八、转换的演练与验收

北京市指南要求项目设计包含「平时」使用设计图纸及「急时」转换设计方案图纸,并编制平急转换设计专篇,涵盖急时的功能分区、流线组织和平急转换技术措施(北京市规划和自然资源委员会)。《城郊大仓基地建设实施方案》要求建立应急调度和指挥系统,开展应急演练。

经济日报刊文提出,加强日常维护和定期演练,检验设施转换时间、到位率和故障率,推动急时转换能力可演练、可量化、可验收(经济日报)。

调整建议:演练要留下 3 个可核的结果:转换用时、设备到位率、故障点清单,并把故障点回填到转换方案里。

九、转换期间的运营损失补偿

转换会打断平时的商业运营,补偿机制影响运营主体参与的意愿。经济日报刊文提出,完善急时转换期间的运营损失补偿办法,调动运营主体参与积极性(经济日报)。

《生活必需品市场供应应急管理办法》第三十条规定,对组织企业调运投放物资产生的相关费用,以及紧急调集、征用的物资和进口商品企业的损失等,按照有关规定给予补助或补偿(商务部《生活必需品市场供应应急管理办法》,2012 年 2 月 1 日施行)。

调整建议:补偿办法要事先约定口径:哪些成本计入、按什么标准、由哪一级财政承担,写进项目运营协议。

十、转换机制设计的落地条件

转换机制要真正可用,需要几个条件同时具备:一是设施在结构上具备随时可切换的基础,统一平急转换技术规范,明确转换时间目标和设施功能指标;二是启动主体、审批流程、现场指挥体系和部门分工明确,形成一条指挥链和一套移交流程;三是制定风险清单、需求清单和资源清单,通过清单化管理提高转换效率(经济日报)。

北京市指南要求对公共服务设施的使用风险和启用转换条件开展评估,把符合要求的设施纳入应急避难资源管理(北京市规划和自然资源委员会)。

调整建议:落地按技术规范、指挥流程、3 张清单推进,每年用一次实战演练检验,把发现的问题写回预案。
平急两用设施的转换机制,以国办发〔2023〕24 号为制度起点,覆盖旅游居住设施、医疗应急服务点、城郊大仓基地和配套设施 4 类。转换的核心是「平转急」与「急转平」两个方向的方案都要写明,确定平时功能退场要求、急时功能完工条件、转换时限、启动主体和运营损失补偿办法。北京市印发的《公共服务设施嵌入「平急两用」功能设计指南(试行)》要求项目提供两套图纸、编制转换设计专篇、设置两套标识系统;到 2024 年,平谷区已开工仓储设施 287 万平方米,储备房间 23278 间。

行内实情

国办发〔2023〕24 号把「平急两用」公共基础设施分为 4 类:具有隔离功能的旅游居住设施、医疗应急服务点、城郊大仓基地,以及服务以上 3 类项目的配套设施;呼和浩特市发展改革委明确,其余项目不属于国家「平急两用」公共基础设施建设范畴(呼和浩特市发展和改革委员会网站 2025 年 6 月)。
北京市印发的《公共服务设施嵌入「平急两用」功能设计指南(试行)》要求项目提供「平时」使用图纸和「急时」转换图纸,编制平急转换设计专篇,制定「平转急」和「急转平」双向方案,并同时设置「平时」与「急时」两套标识系统(北京市规划和自然资源委员会)。
经济日报刊文提出,平急转换慢、有序衔接难是当前「平急两用」公共基础设施面临的瓶颈;深圳市明确规定避难场所的启用、运行和关闭要求,按照「属地负责、市应急部门统筹协调」的原则,并配套地方标准规范平急转换、快速启用(经济日报)。

相关问题

平急两用设施的转换机制包含哪些内容。
转换机制包含双向方案、图纸、标识、启动流程和补偿 5 项。北京市印发的《公共服务设施嵌入「平急两用」功能设计指南(试行)》要求项目设计包含「平时」使用图纸和「急时」转换图纸,编制平急转换设计专篇,制定「平转急」和「急转平」双向方案,同时设置「平时」与「急时」两套标识系统;经济日报刊文提出,还要明确启动主体、审批流程、现场指挥体系和部门分工,并完善急时转换期间的运营损失补偿办法(北京市规划和自然资源委员会;经济日报)。
平转急和急转平两个方案各写什么。
「平转急」方案写平时功能退场要求和急时功能完工条件,对转换过程中必要的工程措施提前做好施工组织设计,按设施规模和使用状况确定平急转换时限要求;「急转平」方案写急时功能退场要求和平时功能复原条件,确保灾后功能快速恢复、避免二次建设浪费。永登县的实施方案还要求制订设施分布图和启用次序表,明确转换工作安排(北京市规划和自然资源委员会;永登县人民政府网站 2024 年 8 月)。
转换机制为什么要靠演练来检验。
转换能力只有演练才能量化。经济日报刊文提出,加强日常维护和定期演练,检验设施转换时间、到位率和故障率,推动急时转换能力可演练、可量化、可验收;北京市指南要求平急转换的室内外导视牌标识满足「平时」及「急时」两套使用要求,两套标识能否快速切换也要在演练中检验(经济日报;北京市规划和自然资源委员会)。演练发现的问题要回填到转换预案里,下一次演练才有改进的依据。
名词解释

平急两用:平时作物流或市场用途,应急状态下可转换为保供设施的场地设计。
保供:在灾害、疫情或价格大幅波动时保障市场供应的措施。
检验检疫:进出口环节对动植物及其产品实施的检疫与检验监管。
总第1913篇 | 六、主体与运营|84-保供应急与平急两用设施-002
